該項目由棗莊滕儲新能源有限公司、滕州市地景建設投資有限責任公司投資建設,總投資約5億元,項目占地約56.76畝,建筑面積約2萬平方米,包括建設PACK生產廠房、倉庫、公用配套站房等相關設施,建設一條儲能集裝箱系統裝配線和一條PACK自動化生產線。項目建設完成后可年產5GWh大儲能標準液冷儲能系統及PACK,成為兼容滿足電動汽車級、船舶動力級PACK產品代工的綜合生產園區。
項目特點:一是緊跟國家“雙碳”政策。構建“零碳園區”、“零碳工業”、“零碳建筑”、“零碳出行”、“零碳數據”,致力于為合作伙伴提供“零碳”+“智慧”的能源解決方案,推動能源結構轉型、實現碳達峰與碳中和目標。二是平衡電力供需矛盾。儲能技術的運用可以解決電力系統中供需不平衡、電網調節困難、清潔能源消納難等問題,隨著新能源裝機量的逐步提升,該項目可減輕對電網的波動影響,彌補電網調度和火力發電的缺失?。三是優化電力供給。提高電力系統的靈活性和可靠性,為電力系統的穩定運行和能源結構的優化提供了重要支持。
7月份項目進展情況:

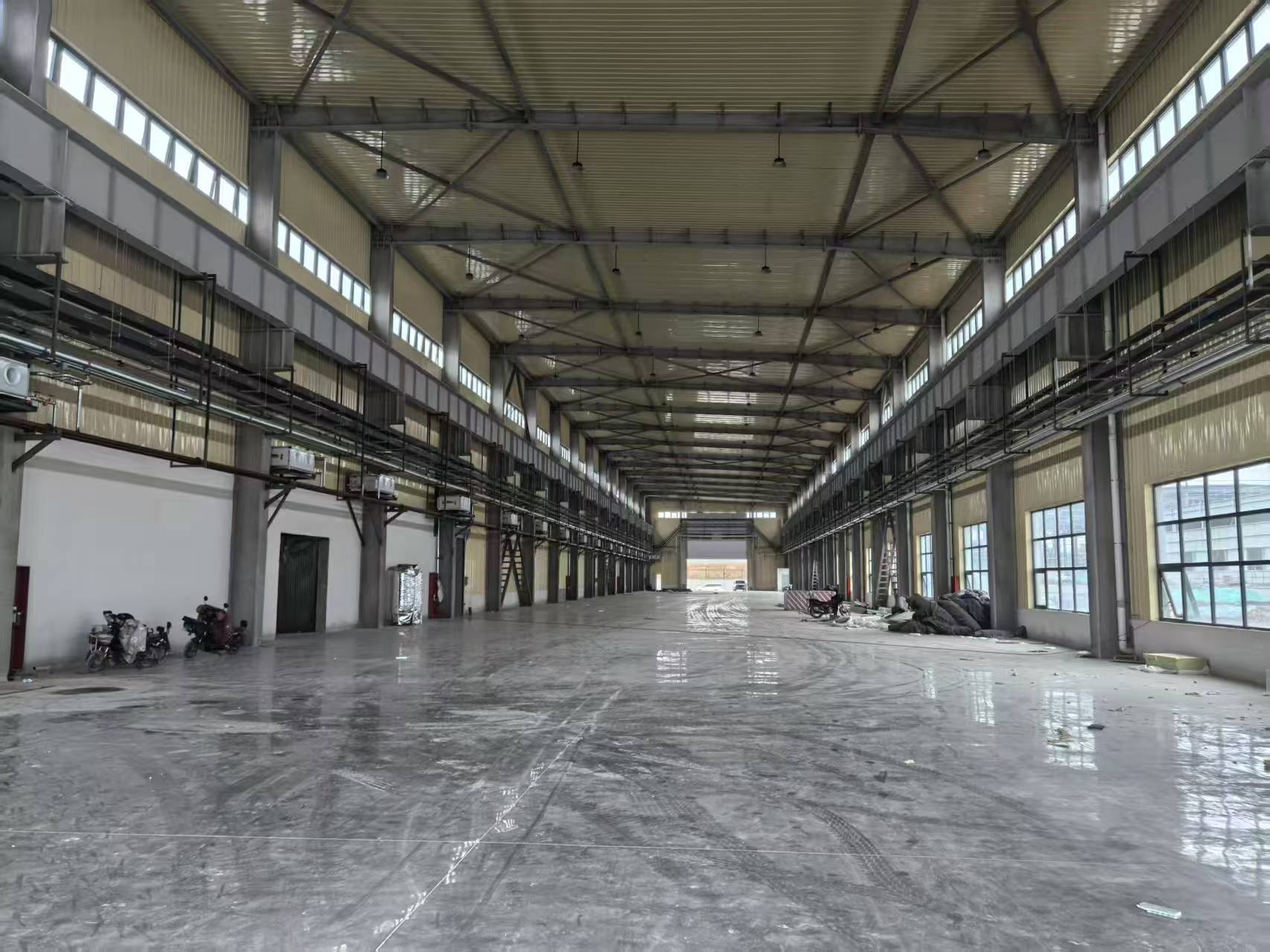

1.生產廠房室內消防工程完成95%,室內暖通工程完成,吊頂板安裝完成70%,燈具安裝完成40%;
2.倉庫室內消防工程、暖通工程、內墻板、瓷磚鑲貼、膩子施工、吊頂板施工完成,燈具安裝完成80%;
3.室外道路水穩層敷設完成,消防工程、強電工程、給排水工程管道已完成95%。門衛室、包材庫、甲類?;瘞炷ɑ彝瓿伞S區圍墻施工完成。
6月份項目進展情況:
1.生產廠房室內電氣工程完成75%,消防工程完成90%,暖通工程完成,空氣壓縮管道完成80%,空壓站基礎已完成,變電所電纜溝及設備基礎已施工完成,瓷磚鑲貼已完成,膩子施工已完成,吊頂板安裝完成50%;
2.倉庫室內電氣工程完成80%,消防工程已完成,暖通工程已完成。內墻板安裝已完成,瓷磚鑲貼已完成,膩子施工已完成,吊頂板安裝完成50%;
3.室外消防工程、強電工程、給排水工程已完成85%。門衛室、包材庫、甲類?;瘞煺谶M(jìn)行抹灰施工。廠區圍墻、擋土墻正在施工。

5月份項目進展情況:生產廠房、倉庫吊頂安裝完成50%,空調主管道安裝完成;消防、給水、弱電管網開挖完成95%。

4月份項目進展情況:生產車間室內強電、消防、暖通、空氣壓縮等配套工程管線安裝完成40%;室內瓷磚鑲貼,膩子施工完成30%。門衛室、危廢庫、包材庫正在主體施工;室外配套工程及圍墻同步施工。
